Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc kiểm tra tiến độ Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Ngày 18/3, đồng chí Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc cùng đoàn công tác đã có buổi kiểm tra thực địa và làm việc với các đơn vị liên quan về tình hình triển khai công tác giải phóng mặt bằng (GPMB) Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận hai huyện Lục Yên và Yên Bình.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng chiều dài khoảng 228,92km, với tổng mức đầu tư lên đến 7.411 tỷ đồng. Đoạn tuyến đi qua tỉnh Yên Bái có chiều dài khoảng 90km, bao gồm 173 móng cột, với tổng diện tích đất thu hồi là 24,31 ha. Trong đó, huyện Lục Yên có chiều dài tuyến 39,55km với 82 vị trí móng cột, diện tích thu hồi 10,97 ha, đi qua 10 xã và có 25 hộ dân phải tái định cư. Huyện Yên Bình có chiều dài tuyến 50,51km với 91 móng cột, diện tích thu hồi 13,34 ha, đi qua 12 xã và 1 thị trấn, dự kiến có 34 hộ dân phải tái định cư.

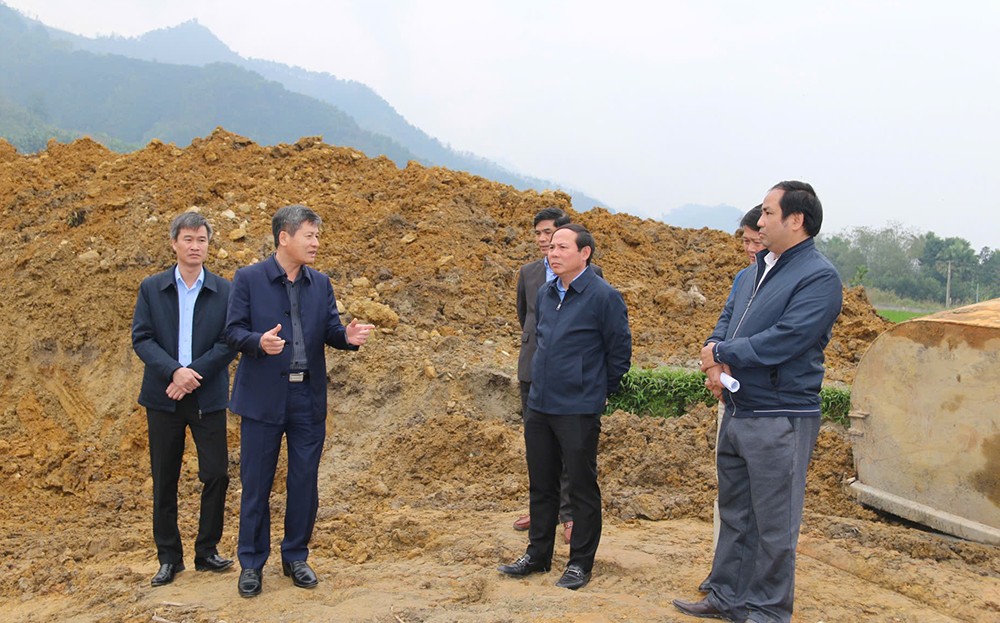

Đồng chí Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc kiểm tra tiến độ thi công tại vị trí móng cột trên địa bàn xã Vĩnh Lạc, huyện Lục Yên.
Tại huyện Lục Yên, công tác thẩm định bản đồ thu hồi đất và xác nhận vị trí chân cột điện đã hoàn thành tại 10/10 xã, tương ứng với 82/82 vị trí. Công tác kiểm kê cũng đã hoàn thành tại 82/82 vị trí chân cột, đã bàn giao 58/82 vị trí. Tuy nhiên, quá trình triển khai vẫn còn gặp một số khó khăn, vướng mắc trong công tác GPMB tại địa bàn 4 xã: Tô Mậu, Liễu Đô, Vĩnh Lạc và Minh Tiến. Tại huyện Yên Bình, công tác thẩm định, xác nhận đã hoàn thành tại 13/13 xã, tương ứng với 91/91 vị trí chân cột điện. Công tác kiểm kê đã thực hiện xong tại 91/91 vị trí chân cột, đã bàn giao mặt bằng cho 90/91 vị trí móng cột.
Qua kiểm tra thực địa tại các vị trí móng cột trên địa bàn Lục Yên và Yên Bình, đồng chí Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc đánh giá cao công tác chỉ đạo triển khai thực hiện công tác giải phóng mặt bằng phần chân móng cột trên địa bàn huyện Yên Bình. Đồng chí Phó Chủ tịch UBND tỉnh đề nghị trong thời gian tới, đơn vị chủ đầu tư (Ban Quản lý điện 1) cần bố trí thêm nhân lực phối hợp chặt chẽ với huyện Lục Yên và Yên Bình tiến hành triển khai thực hiện đồng thời các bước từ bồi thường giải phóng mặt bằng vị trí móng cột, đến kiểm đếm giải phóng mặt bằng hành lang tuyến đường dây đảm bảo tiến độ và theo đúng quy định.
Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc kiểm tra tiến độ Dự án đường dây 500kV Lào Cai – Vĩnh Yên ảnh 2
Đồng chí Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc cùng đoàn công tác làm việc tại xã Tô Mậu, huyện Lục Yên.
Đồng chí Phó Chủ tịch UBND tỉnh đề nghị UBND huyện Lục Yên tiếp tục huy động cả hệ thống chính trị, chỉ đạo các xã huy động tối đa lực lượng để thực hiện dự án đảm bảo đúng tiến độ. Trong đó, tiến hành thực hiện việc công khai phương án bồi thường giải phóng mặt bằng, tiến hành thẩm định, phê duyệt đơn giá… đồng thời tiếp tục tập trung đẩy mạnh tuyên truyền đến các hộ gia đình về mục đích ý nghĩa của công trình. Chỉ đạo các xã đẩy mạnh tuyên truyền, vận động các hộ gia đình bị ảnh hưởng nhận hỗ trợ bồi thường và bàn giao mặt bằng cho đơn vị thi công.
Đồng chí Phó Chủ tịch UBND tỉnh cũng đề nghị chủ đầu tư Ban quản lý Dự án điện 1 khi có mặt bằng đến đâu bàn giao cho nhà thầu thi công đến đó; bên cạnh đó, cần khẩn trương hoàn thiện bản đồ hành lang tuyến để bàn giao cho các địa phương triển khai công tác thống kê, đo đạc, kiểm đếm.
Đồng chí cũng đề nghị huyện Lục Yên và Yên Bình bố trí nhân lực tiếp tục phối hợp với chủ đầu tư triển khai phương án giải phóng mặt bằng hành lang tuyến đường dây, trong đó, rà soát thống kê, đo đạc, kiểm đếm tài sản vật kiến trúc cây cối hoa màu trên đất trong phạm vi hành lang tuyến để bàn giao cho đơn vị thi công. Rà soát, có phương án hỗ trợ tái định cư tại chỗ cho các hộ gia đình nằm trong phạm vi hành lang an toàn tuyến đường dây.
  Hùng Cường

Ý kiến bạn đọc

Xin vui lòng gõ tiếng Việt có dấu

Có thể bạn quan tâm

Tin cùng chuyên mục

Dự án đường dây 500kV Lào Cai - Vĩnh Yên: Cả hệ thống chính trị vào cuộc với tinh thần cao nhất

Dự án đường dây 500kV Lào Cai - Vĩnh Yên: Cả hệ thống chính trị vào cuộc với tinh thần cao nhất

Tối 9/8, đồng chí Trịnh Xuân Trường, Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh và đồng chí Trần Huy Tuấn, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh đã chủ trì cuộc họp chỉ đạo tháo gỡ khó khăn, vướng mắc, đảm bảo tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên.

'Việt Nam chiếm lĩnh thị phần chuối tại Nhật Bản'

'Việt Nam chiếm lĩnh thị phần chuối tại Nhật Bản'

Báo Nikkei Asia ngày 9/8 có bài viết với tiêu đề “Việt Nam chiếm lĩnh thị phần chuối tại Nhật Bản” cho biết người tiêu dùng Nhật Bản đang thấy ngày càng nhiều chuối Việt Nam tại các cửa hàng tạp hóa khi sự thống trị của hàng nhập khẩu từ Philippines giảm sút.

Dựng nhà bằng cả trái tim

Dựng nhà bằng cả trái tim

Sau hơn 3 tháng thi công, những căn nhà đầu tiên tại khu tái định cư dành cho đồng bào bị ảnh hưởng bởi mưa lũ ở vùng cao xã Sàng Ma Sáo cũ (nay là Dền Sáng) đã hiện hữu. Không chỉ là những căn nhà bằng gạch đá, bê tông mà còn là biểu tượng của tình người, của nỗ lực đồng hành giữa chính quyền, lực lượng bộ đội, kỹ sư, công nhân và bà con vùng cao trong hành trình vượt qua khó khăn.

Tháo gỡ "điểm nghẽn" thúc đẩy tăng trưởng sản xuất công nghiệp

Tháo gỡ "điểm nghẽn" thúc đẩy tăng trưởng sản xuất công nghiệp

Nửa đầu năm 2025, ngành công thương tỉnh đã ghi nhận con số vô cùng ấn tượng: Giá trị sản xuất đạt gần 33 nghìn tỷ đồng, tăng trưởng 9% so với cùng kỳ. Kết quả này là rất đặc biệt trong bối cảnh còn nhiều khó khăn, nhất là bài toán thiếu hụt nguyên liệu đầu vào vẫn chưa có lời giải. Ngay sau hợp nhất, ngành công thương tỉnh đặt ra mục tiêu tăng trưởng 13,6%, hướng đến việc đưa công nghiệp trở thành ngành kinh tế dẫn dắt, tạo động lực tăng trưởng cho toàn tỉnh.

fb yt zl tw
